Auf dieser Seite können Sie ein Bauprojekt begleiten

Begleiten Sie uns bei einem Bauprojekt. Sie werden feststellen, daß es sehr wohl möglich ist sein eigenes Haus selbst zu bauen!

Wir führen Sie hier bei diesem Bauprojekt über alle Gewerke, zeigen was nötig und wichtig ist.
So könnte auch Ihr eigenes Heim entstehen.

  • 1.Tag

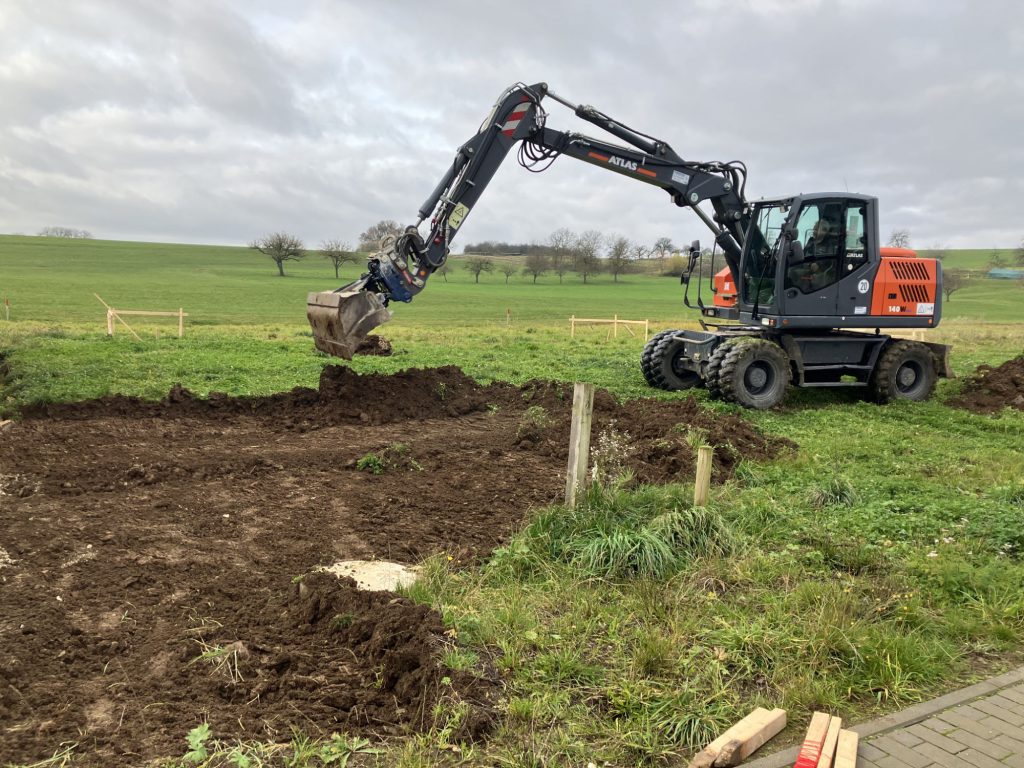

Im ersten Tag wurde ein Schnurgerüst aufgebaut und eingemessen. Danach wurde mit dem entfernen der Humusschicht begonnen.

  • 2.Tag

Die Kanalaschluss für Abwasser und ein getrennter Regenwasseranschluss wurden fertig gestellt. Leerrohre für den Strom- und Wasseranschluss wurden vorbereitet.

  • 3.Tag

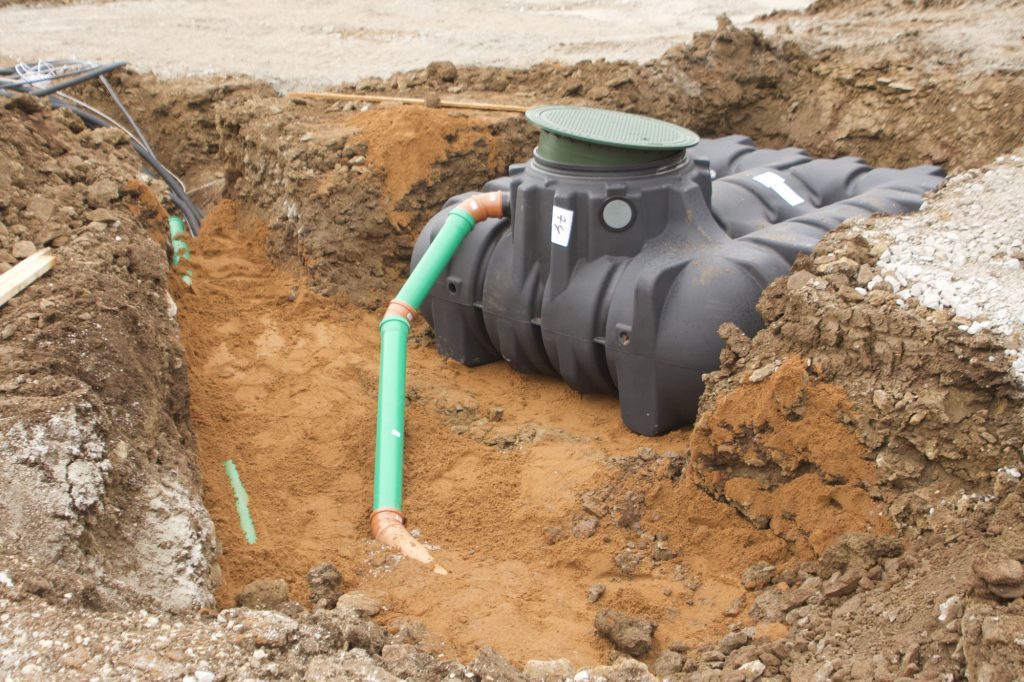

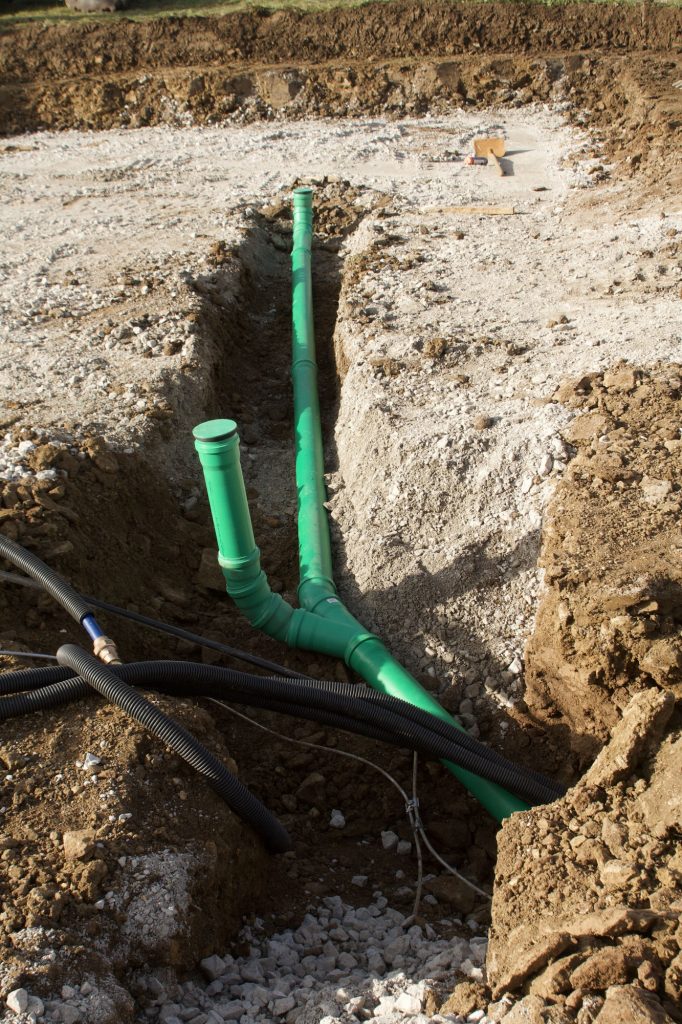

Die Regenwasserzisterne wurde eingebaut und angeschlossen.

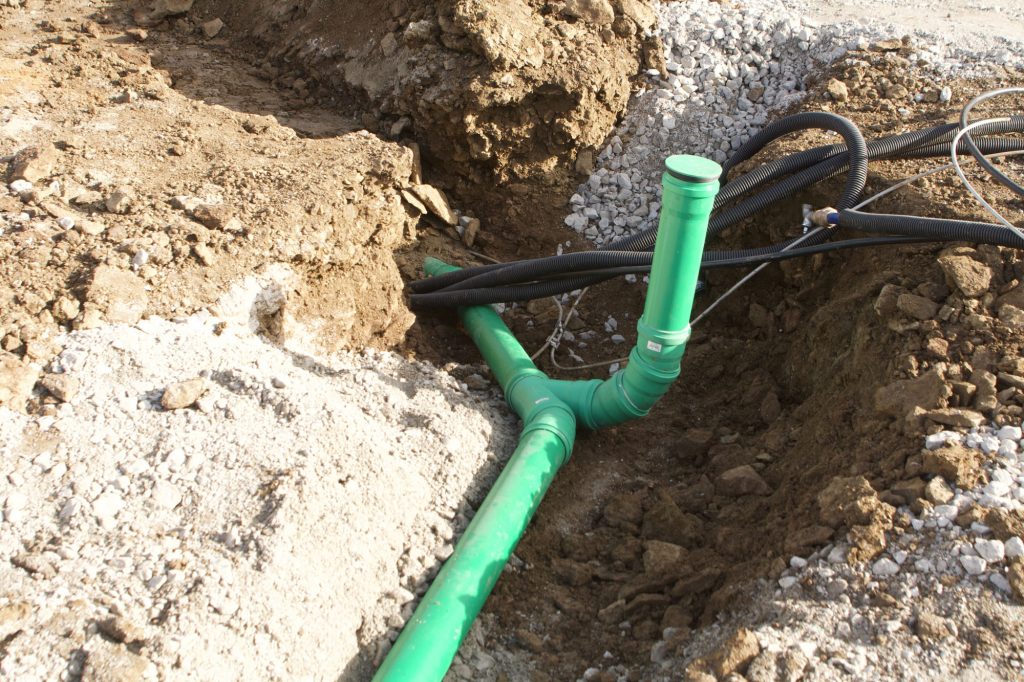

Die Abwasserleitung zum Haus wurde gelegt.

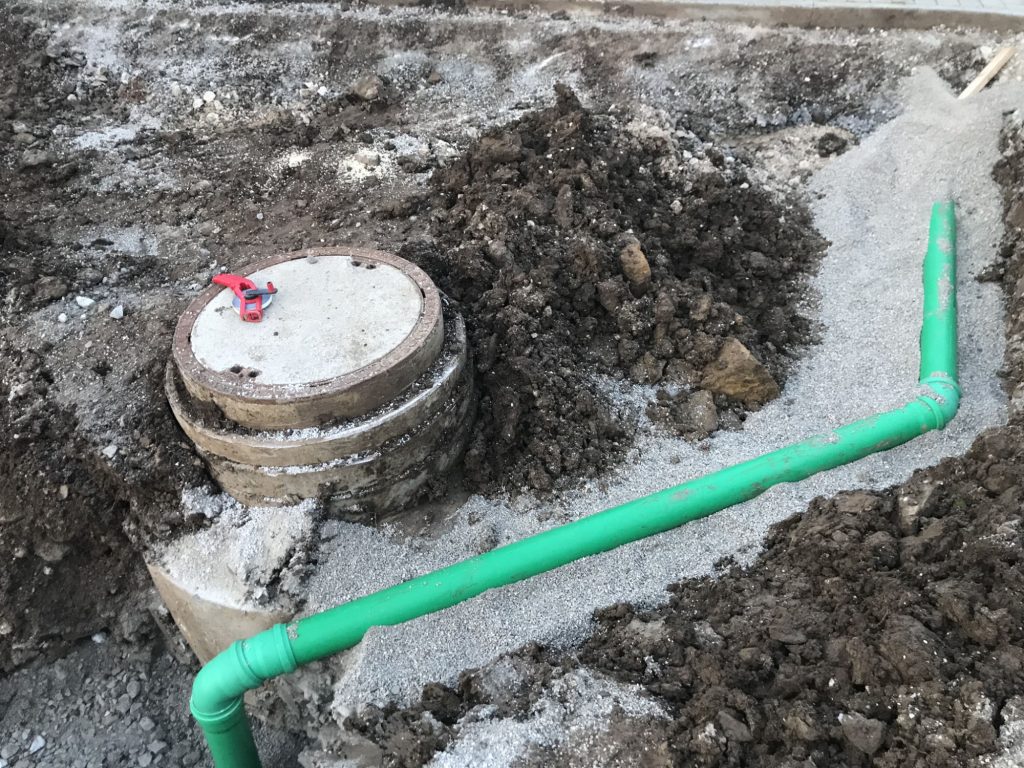

Der Wasserzählerschacht wude gesetzt und auch gleich an die Wasserleitung angeschlossen.

  • 4.Tag

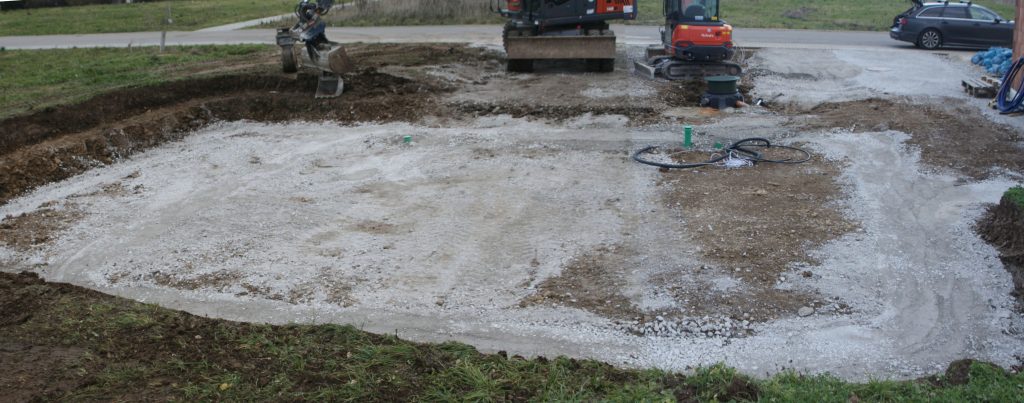

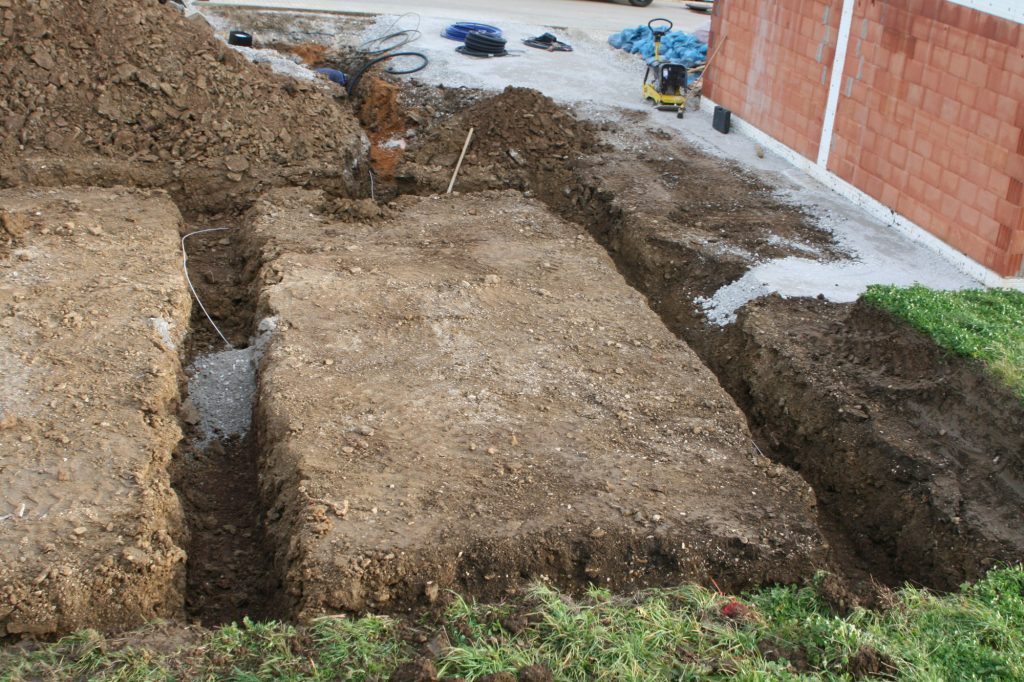

Die Streifenfundamente für das Trägersystem wurden ausgehoben. Auch für den Carport und die Überdachung wurde der Fundamentunterbau hergestellt.

Der Ringerder wurde eingebaut, die Wasserleitung und die Telekommunikationsleitung wurde zum Haus gelegt

  • 5.Tag

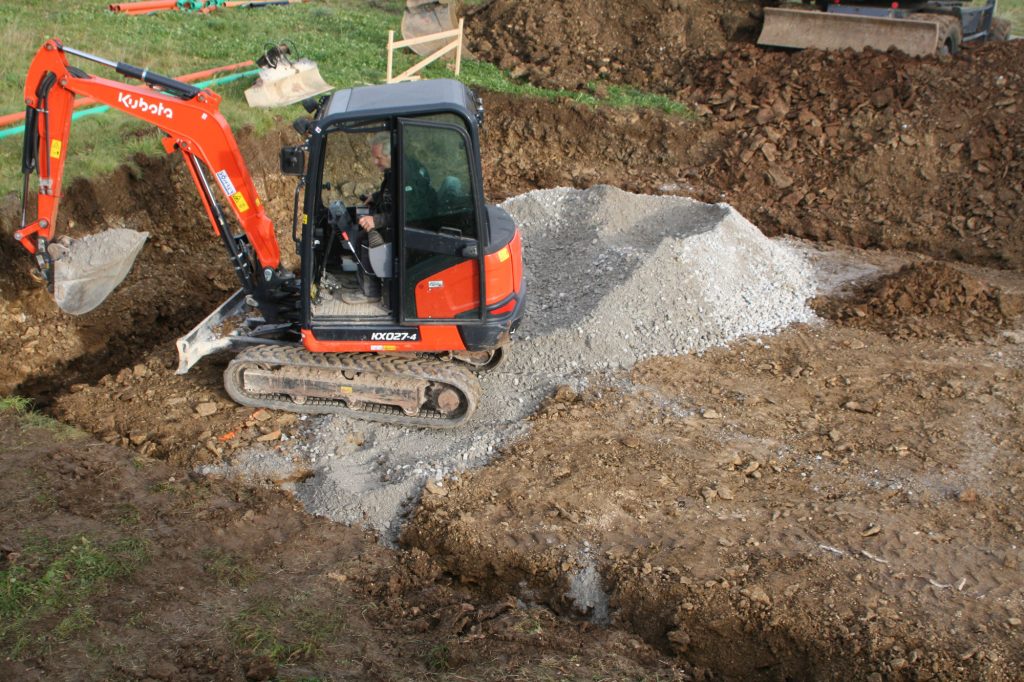

Der Fundamenterbau wurde mit verdichtungsfähigem Material aufgebaut und Schichtweise verdichtet.

  • 6.Tag

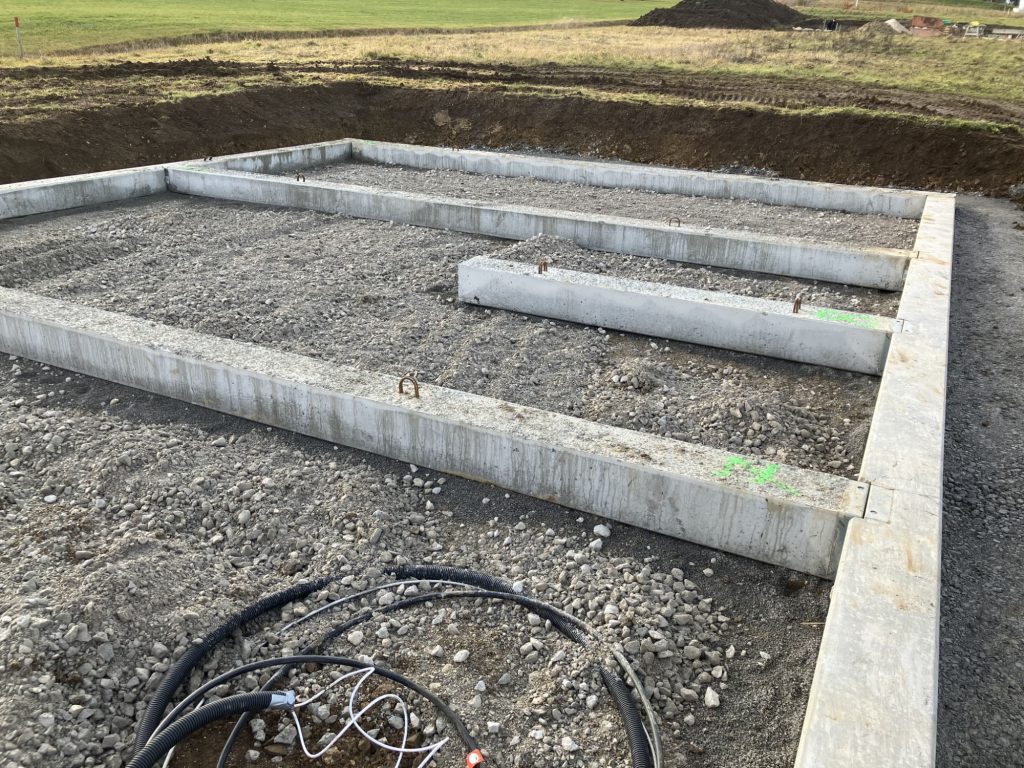

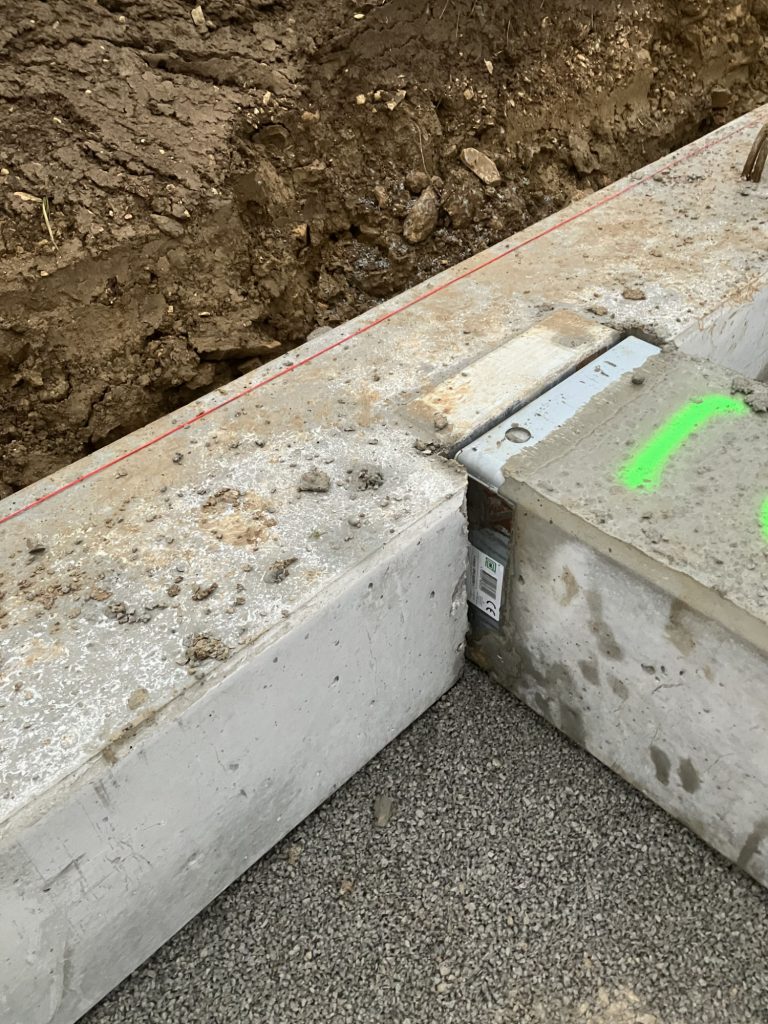

    Das Betonträgerfundament wurde in das verdichtete Kiesbett gelegt und ausgerichtet.

  • 7.Tag

Der Unterbau für die Pflasterbereiche wurde vorbereitet.

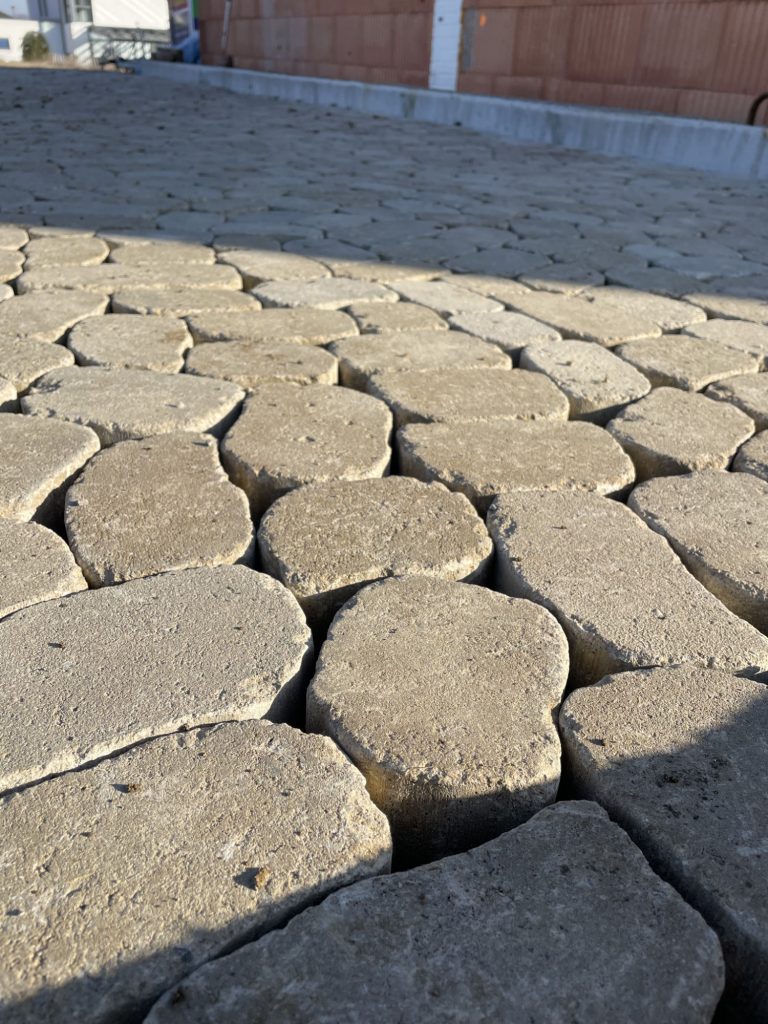

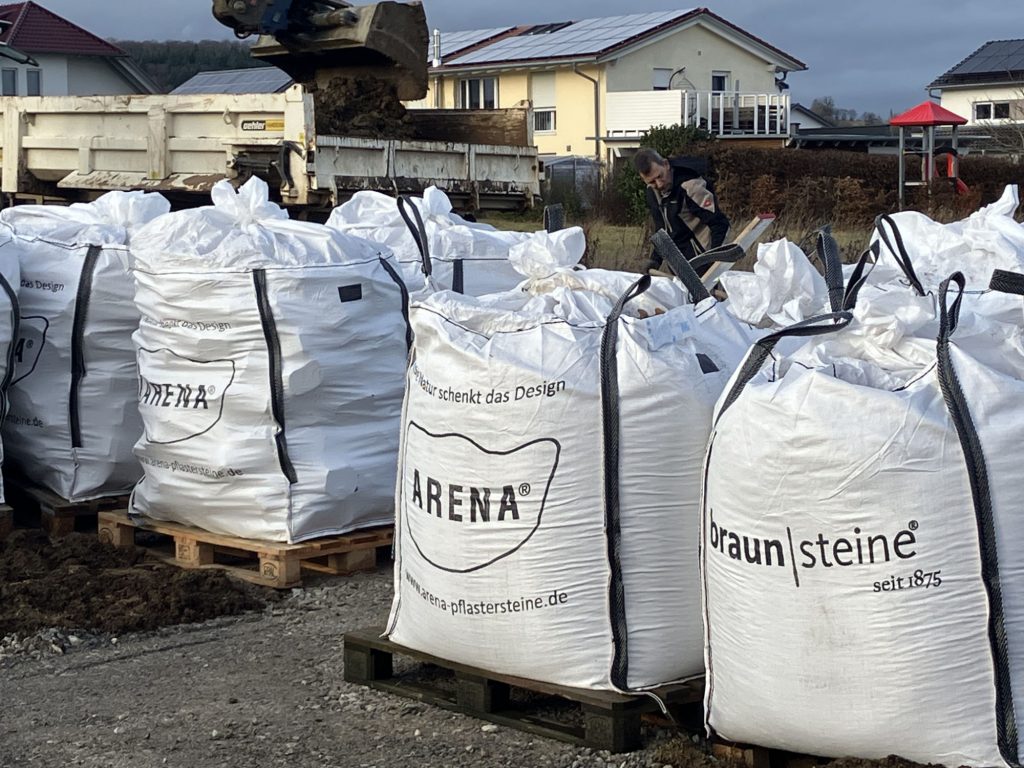

Das Pflaster wurde geliefert und liegt für die Verbeitung bereit.

Das Fundament ist fertig und alles ist für den Hausbau vorbereitet.

  • Vorbeitung

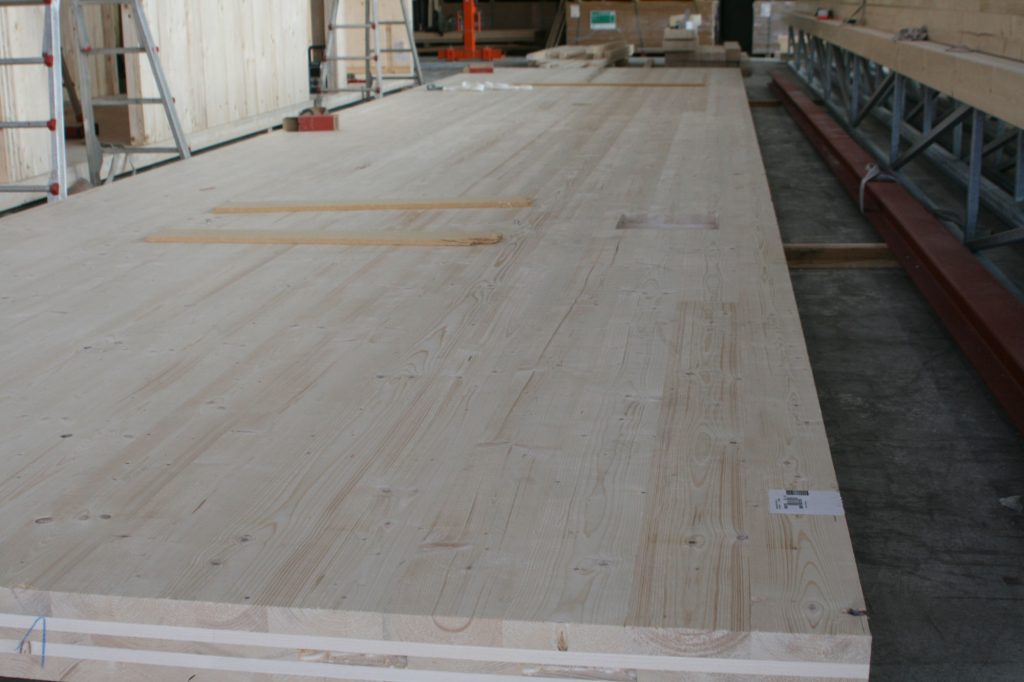

Die Pläne für den Holzbau sind fertig und die Produktion der Holzelemente kann beginnen.

  • 8.Tag

Wärend der Produktion der Module im Werk wurde auf dem Grundstück mit den Pflasterarbeiten begonnen.

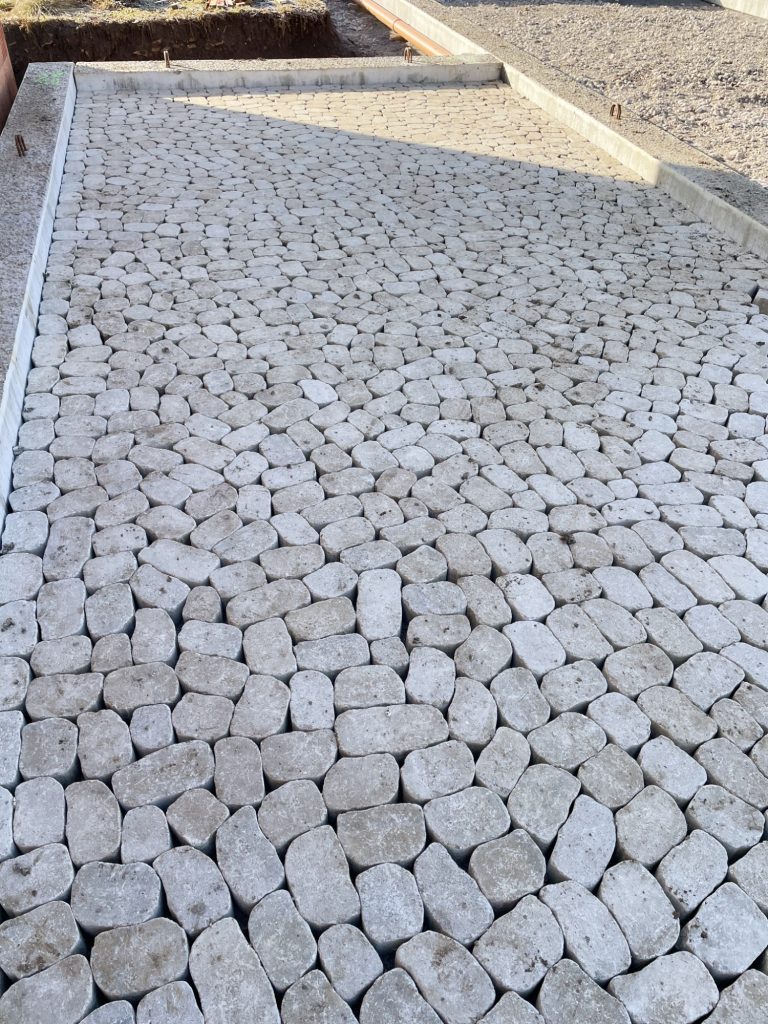

Der Carport ist fast fertig und die Stellplätze sind bis zur Hälfte mit speziellen Vegetationsfugensteinen gepflastert. Dadurch errreichen wir eine gute Begrünung und durch das Abstandssystem bekommen wir dennoch einen stabilen Pflasterbereich.

  • Vorbereitung

Die Hülle des Hauses ist im Werk fertig montiert und wartet auf den Umzug auf das Grundstück. Der Schnee hält uns aber gerade etwas auf.

  • 9.Tag

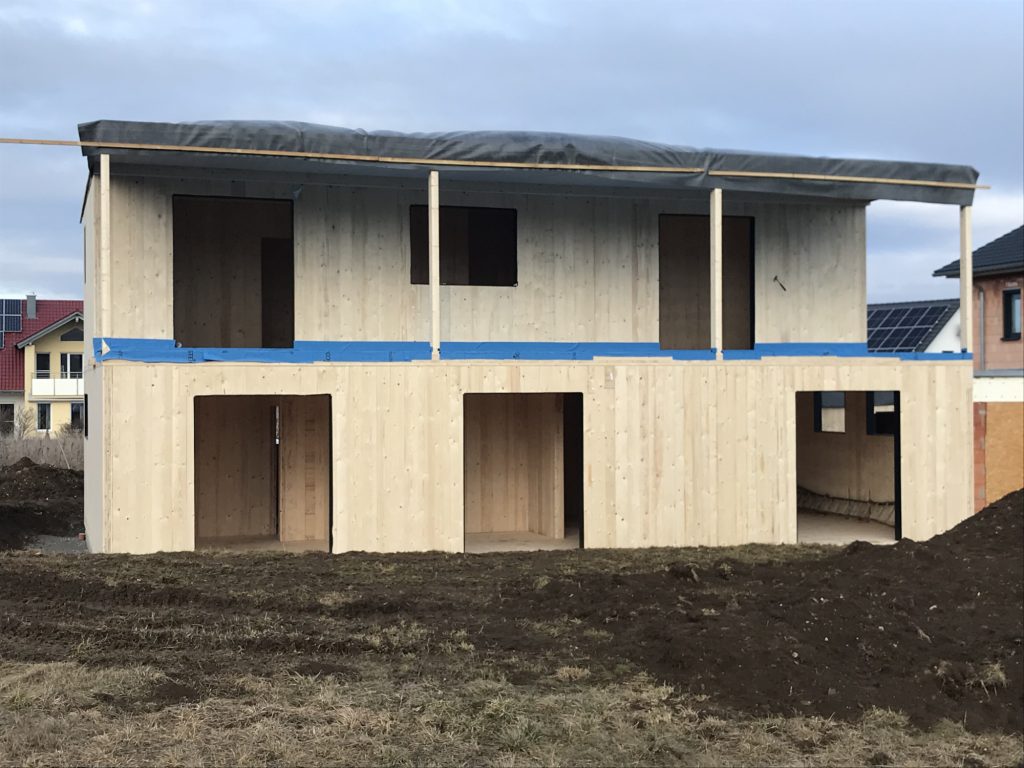

Die Hülle des Hauses ist vom Werk auf das Grundstück umgezogen und wartet jetzt auf den Weiterbau.

  • Die Fenster sind in der Produktion

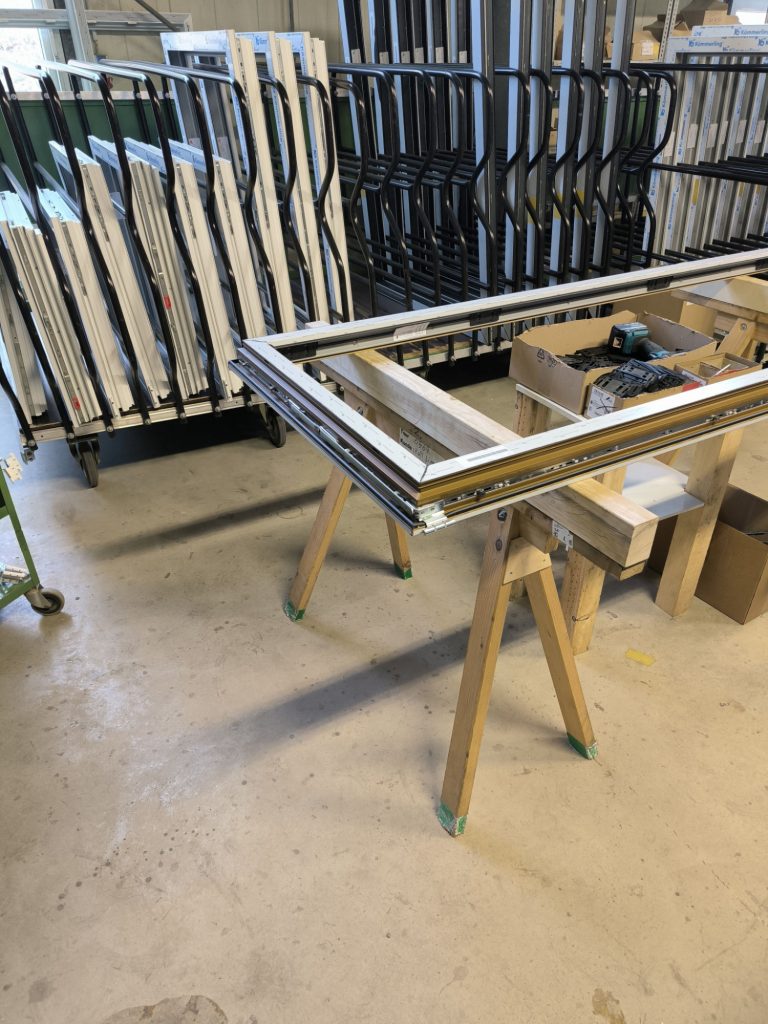

Die Fenster werden gerade produziert.

  • 10-11.Tag

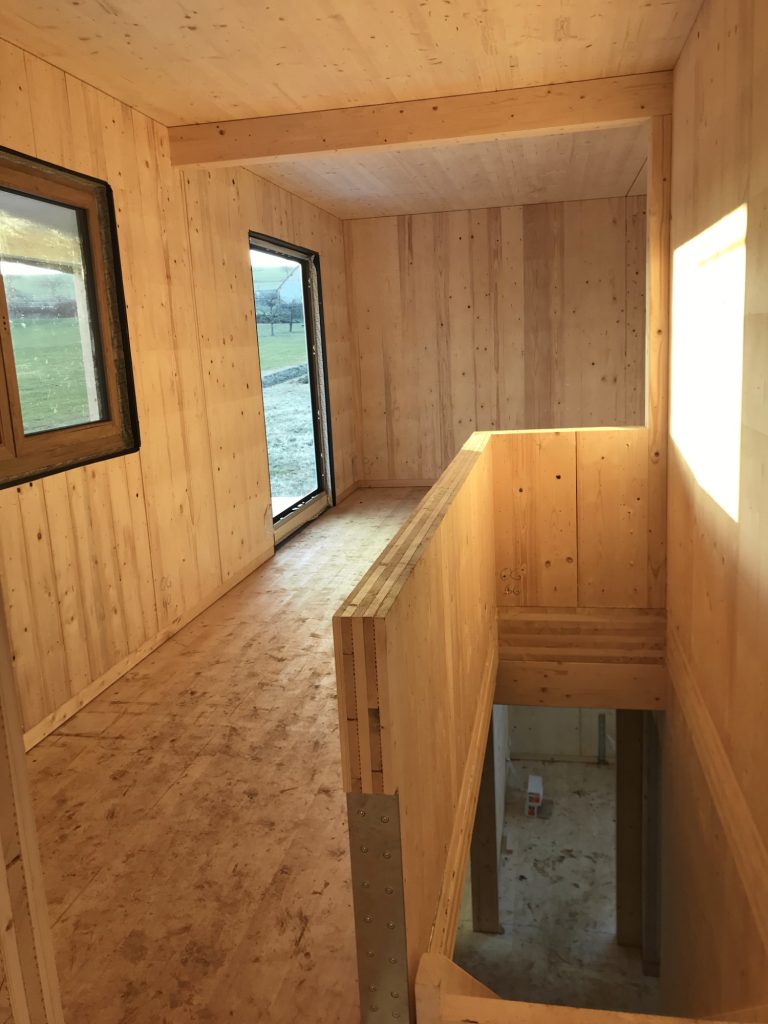

Der Fenstereinbau ist in vollem Gange

  • 12.Tag

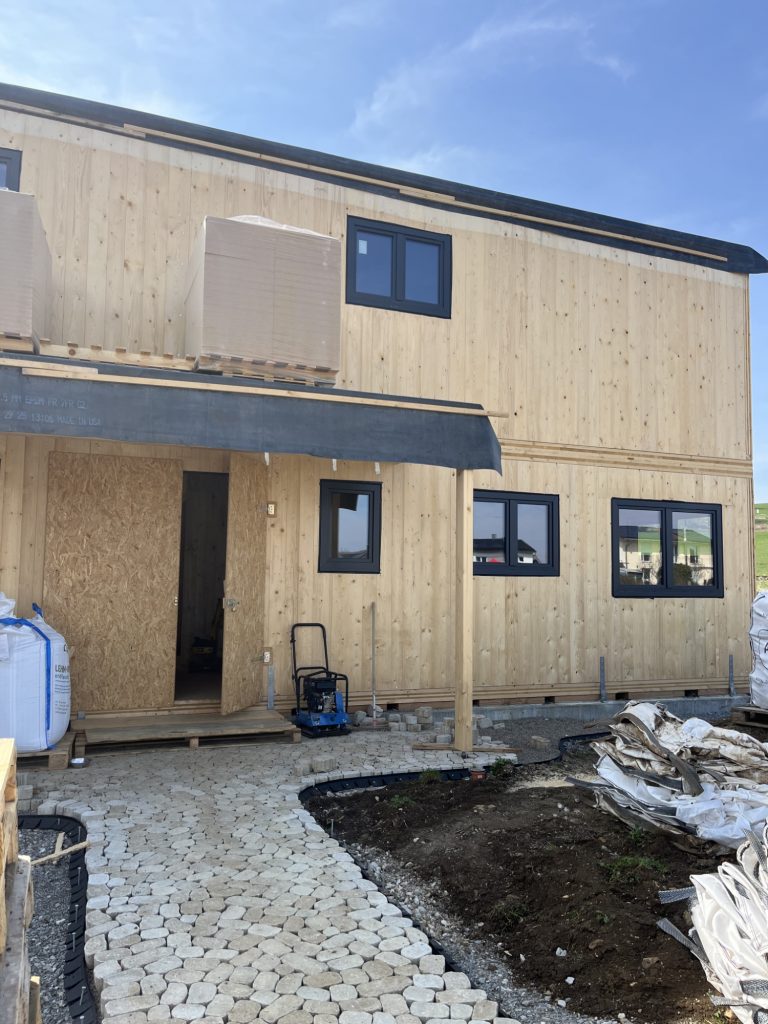

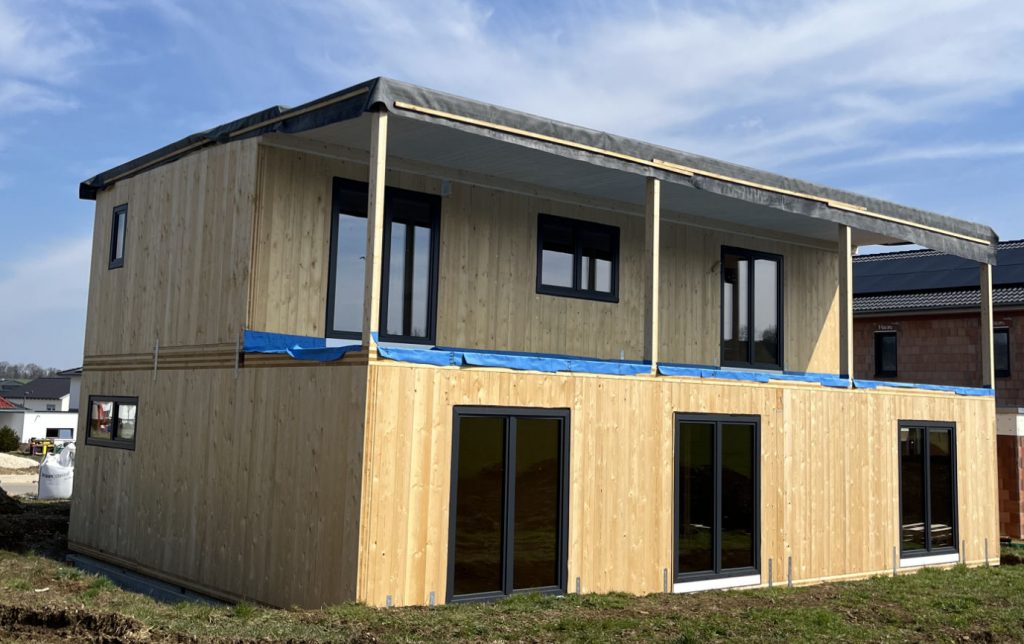

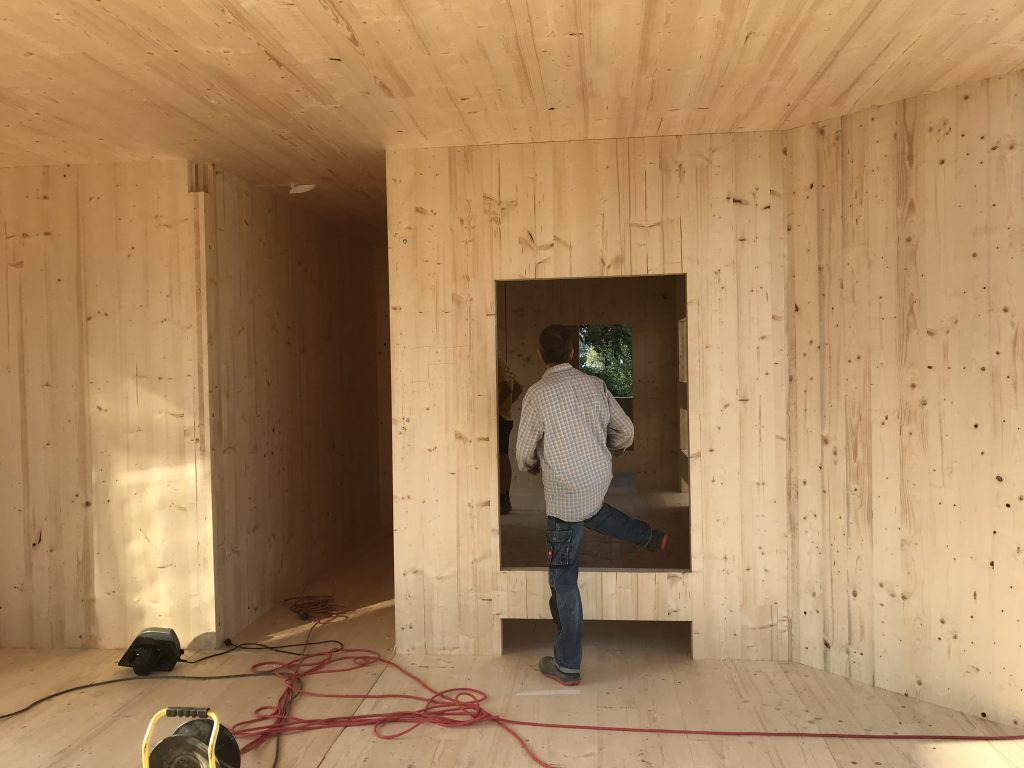

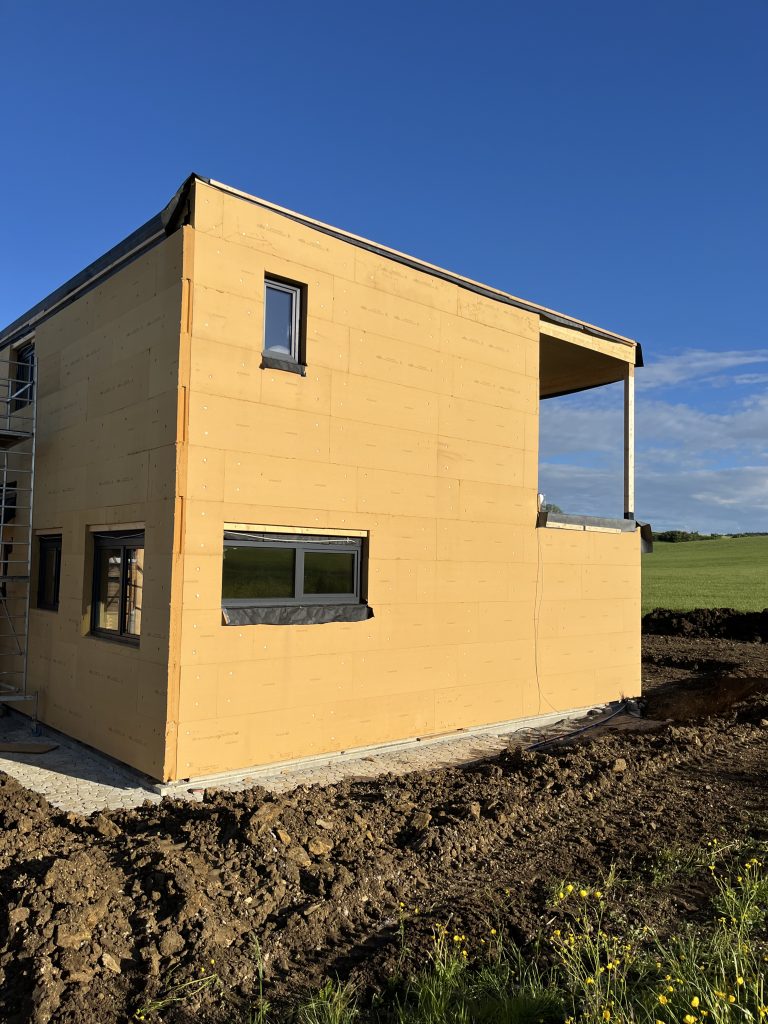

Alle Fenster sind fertig eingebaut

  • 13-14.Tag

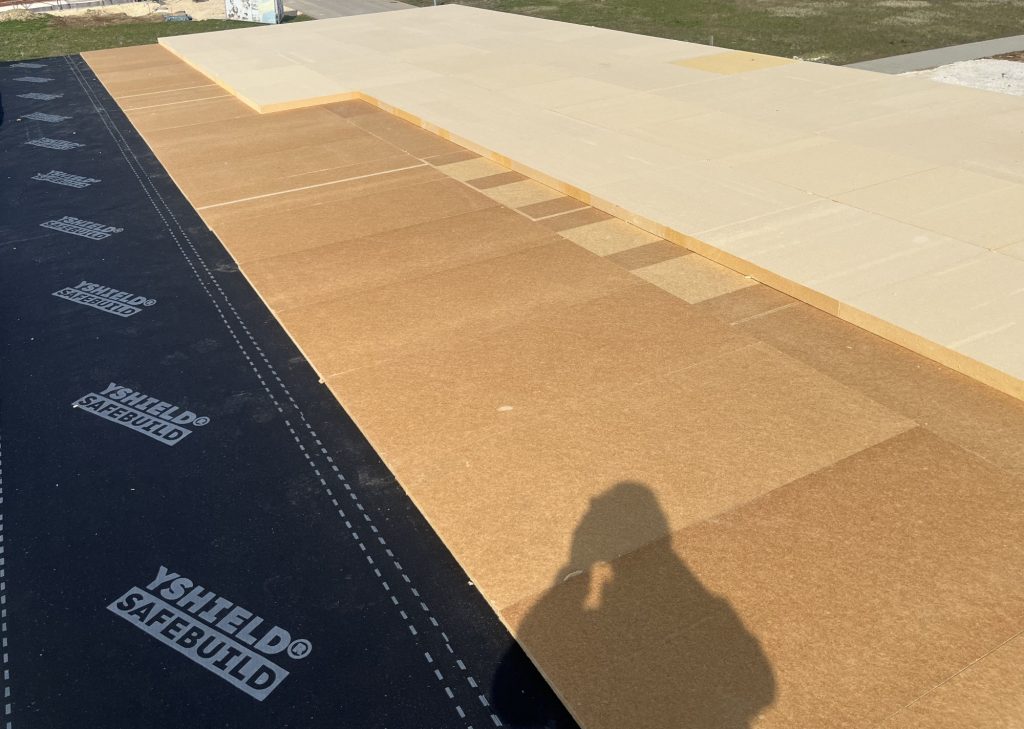

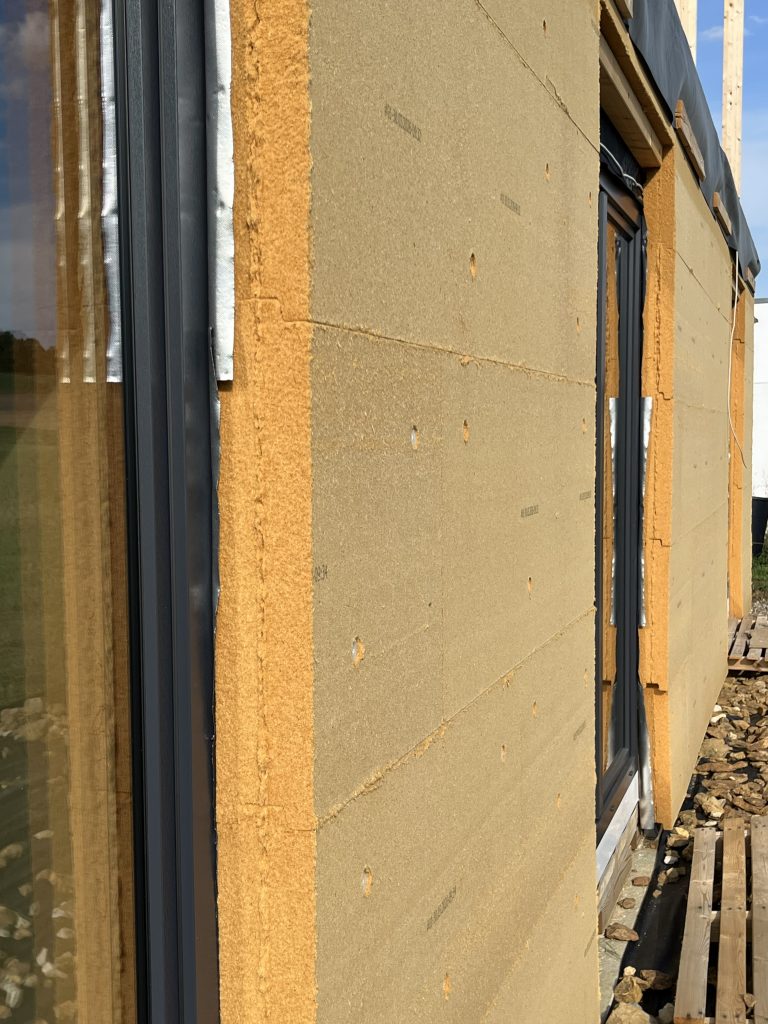

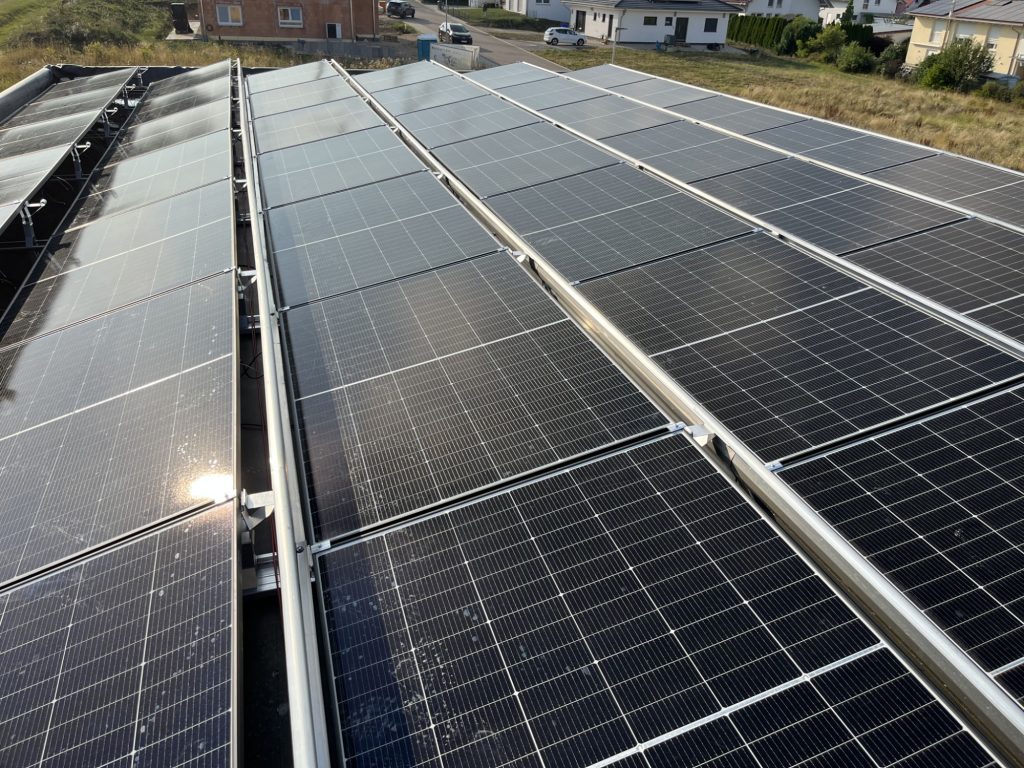

Die Abschirmung und die Dämmung auf dem Dach wurden durchgeführt.

  • 15-16.Tag

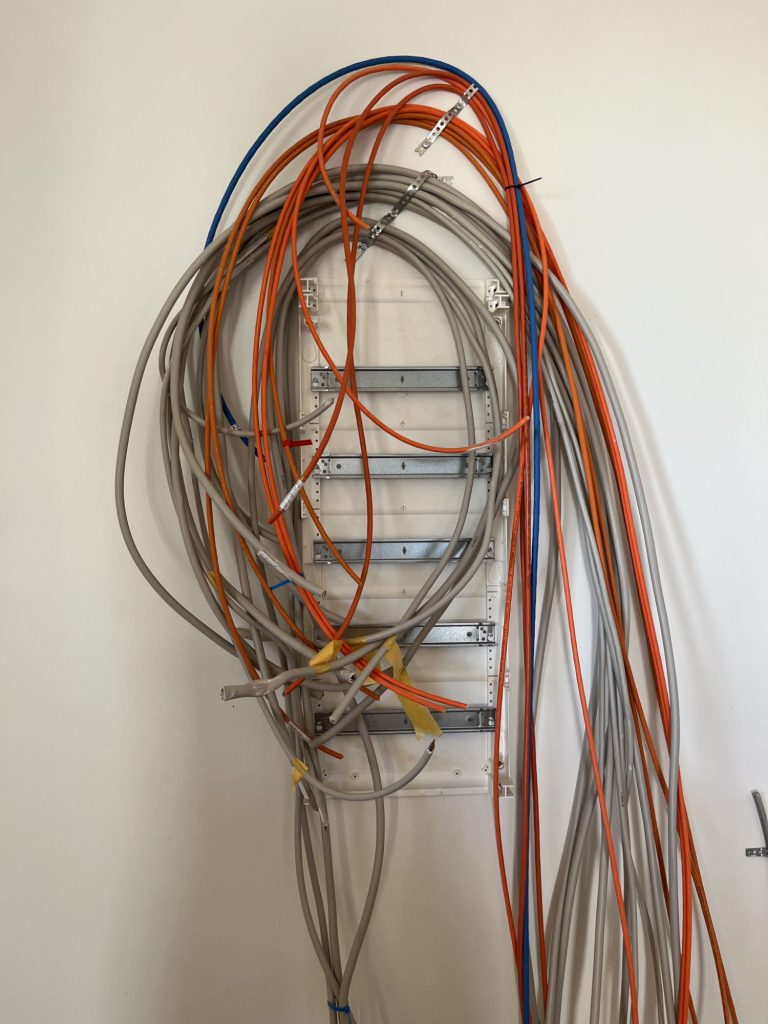

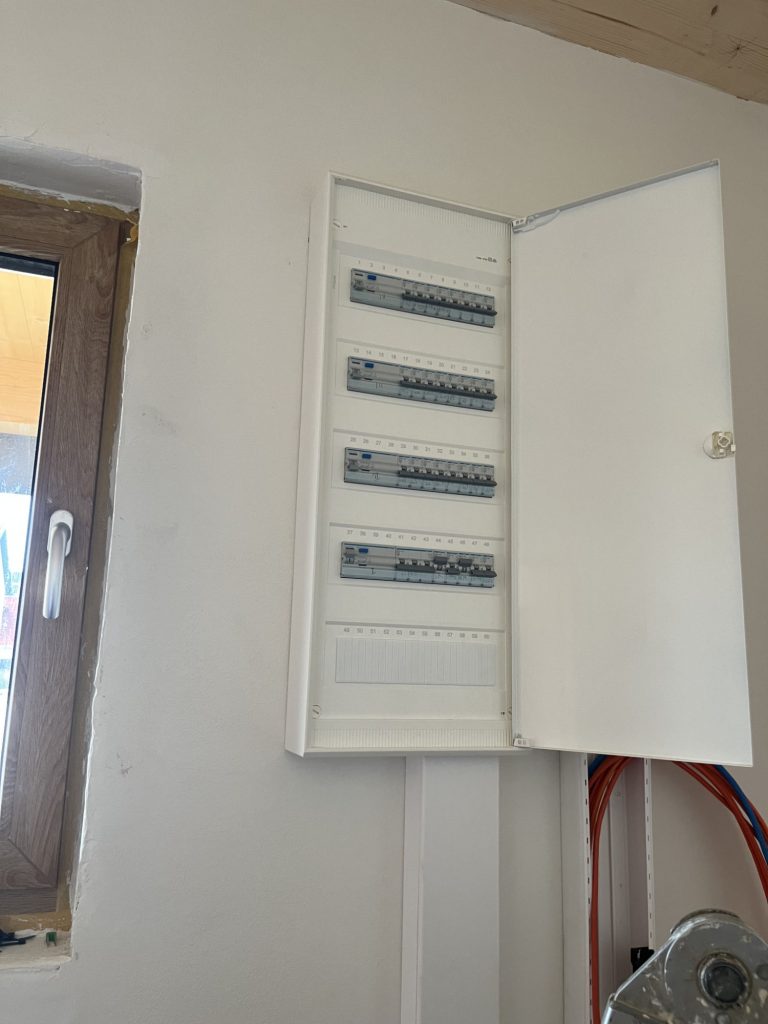

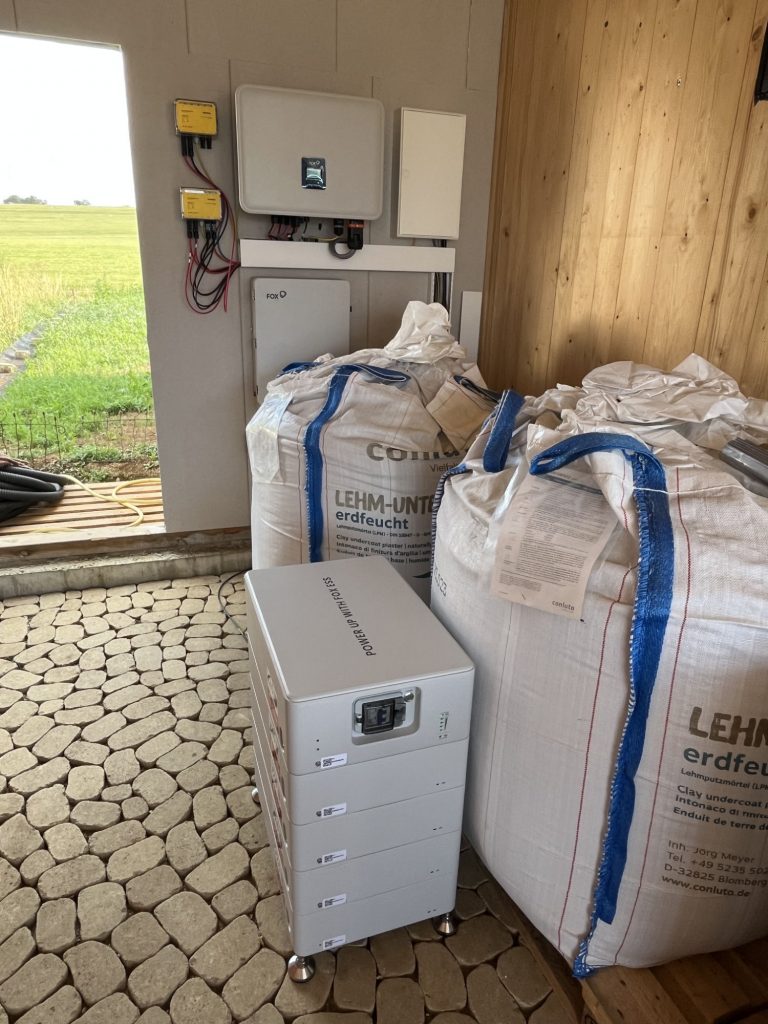

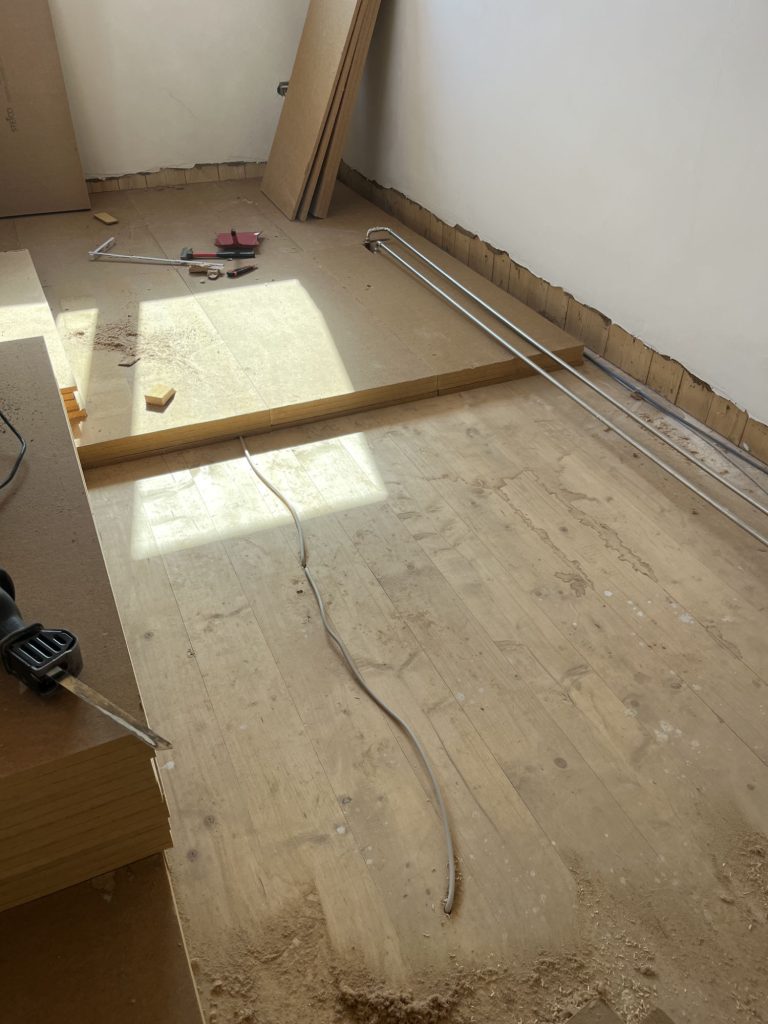

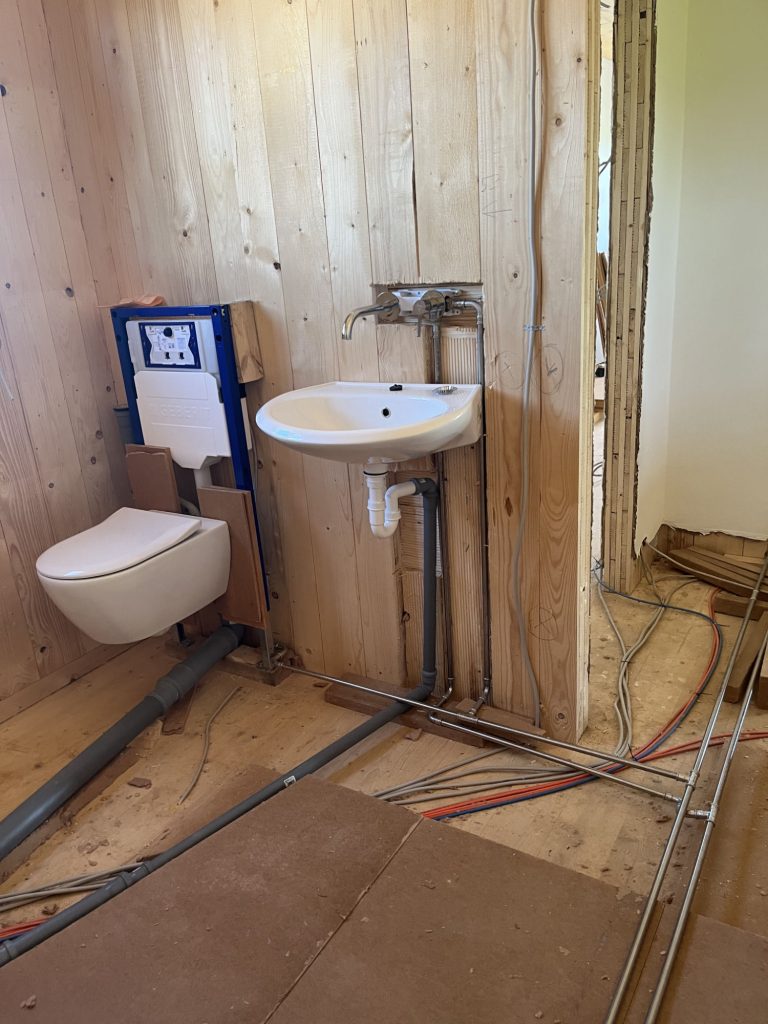

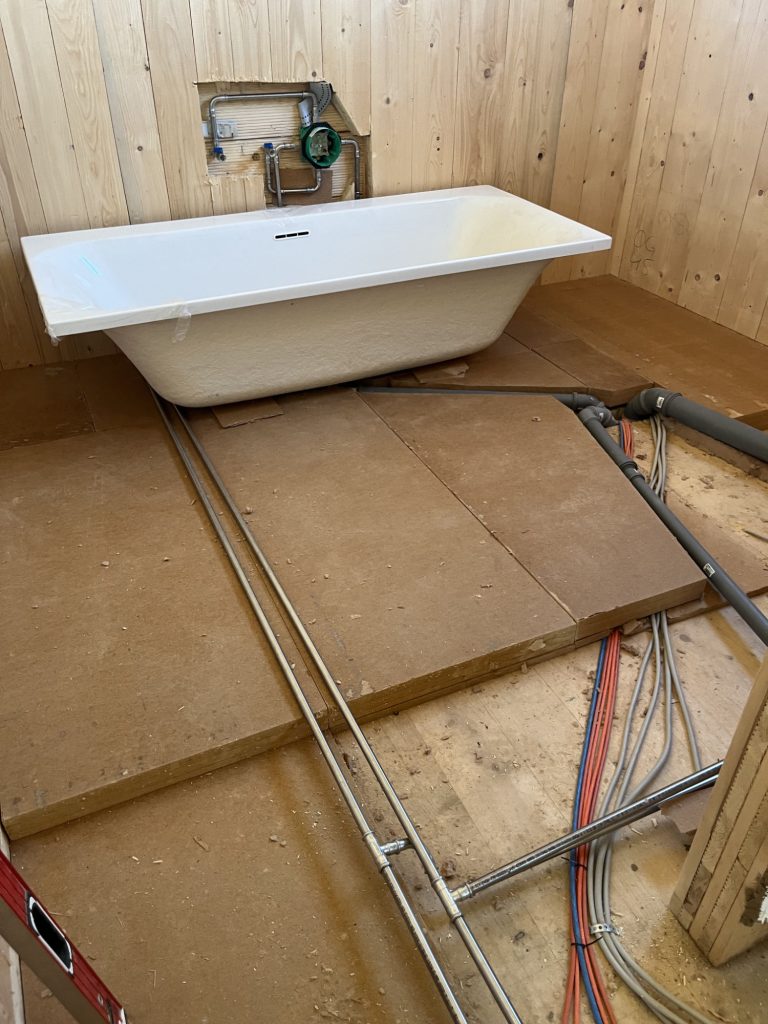

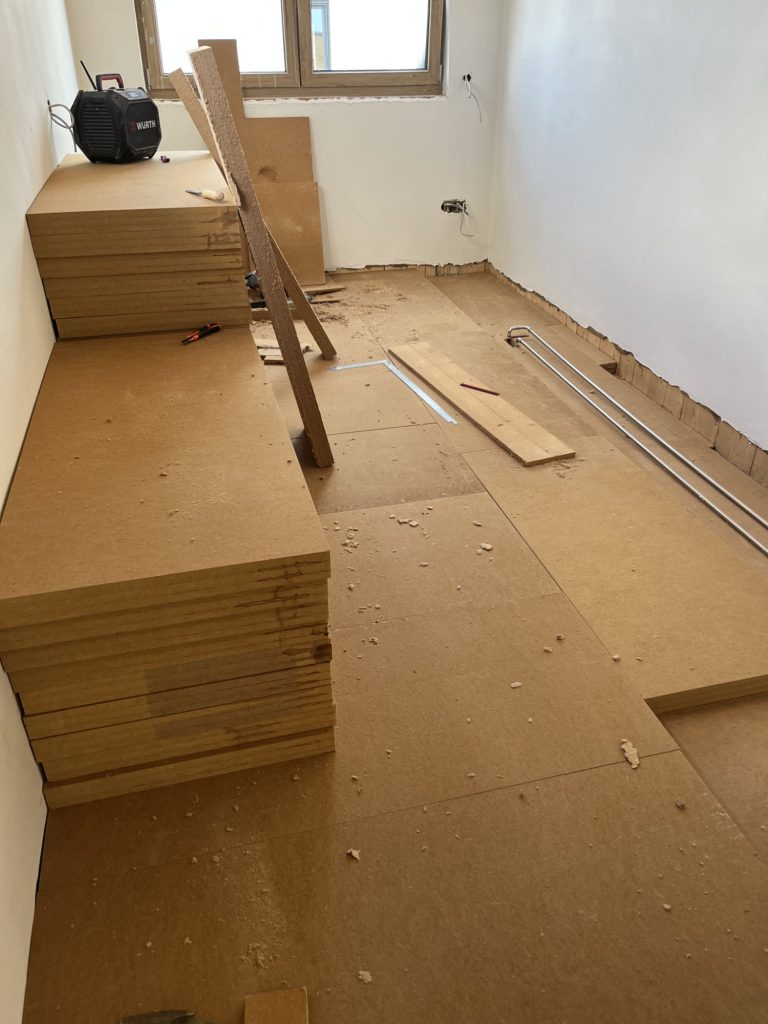

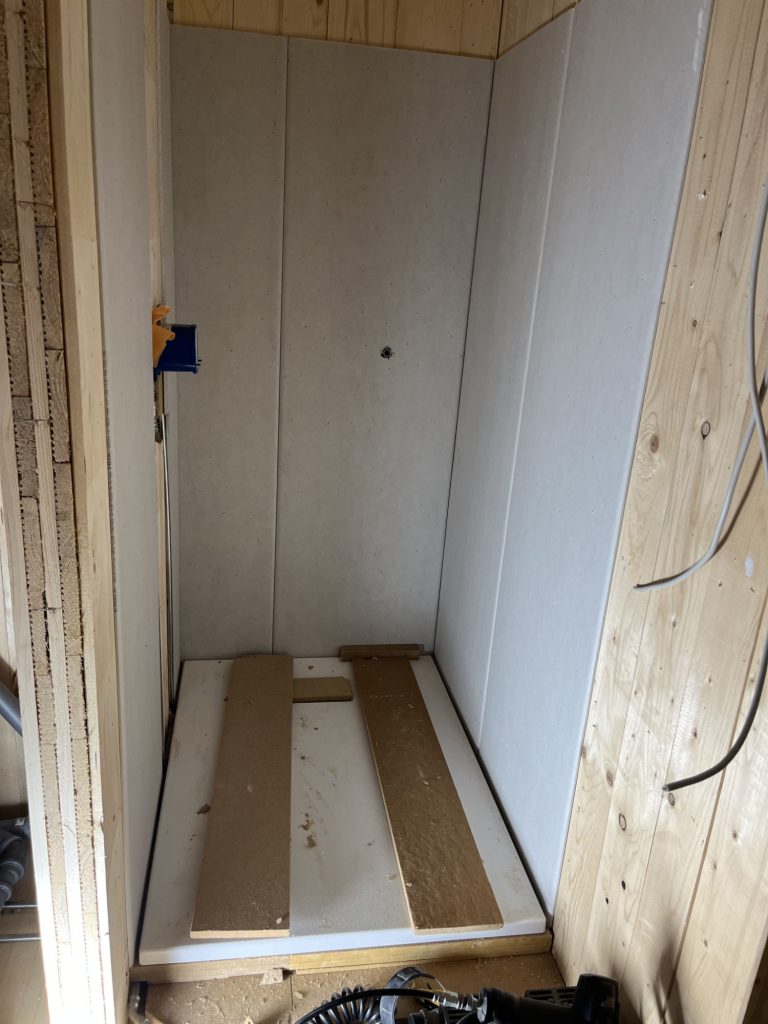

Der Lehmputz und die Elektroinstallation in den Räumen hat begonnen. Im ersten Raum ist der Grundputz aufgezogen und die Elektro- und Netzwerkleitungen sind gezogen.
